Saltar
  • Transparencia y acceso información pública
  • Atención y servicios a la ciudadanía
  • Participa
  • i
  • A-
  • A
  • A+

Institucional
Institucional
  • Clientes y Usuarios
  • Proveedores y Contratistas
  • Inversionistas
  • Gente EPM
  • Institucional
  • Sobre EPM
    • Conoce sobre EPM
    • Nuestras plantas
  • Sostenibilidad
    • Medio ambiente
    • Gestion de sostenibilidad
  • En comunidad
  • Proyectos
    • Conoce los proyectos
    • Hidroituango
    • Proyectos en el territorio
    • Desmontaje del parque eólico Jepírachi
  • Sala de prensa
  • Innovación
    • Programas y eventos
    • Innovación y tecnología
  • Vinculaciones publicitarias
  • Transparencia y acceso información pública
  • Atención y servicios a la ciudadanía
  • Participa
Transacciones rápidas
Conoce sobre EPM

Saber más sobre EPM

  • Quienes somos
  • Servicios
  • Medios de comunicación
Nuestras plantas

Plantas de EPM

  • Plantas de energía
  • Plantas de agua
Medio ambiente

Saber más de sostenibilidad

  • Gestión ambiental
  • Desempeño ambiental EPM
Políticas de sostenibilidad

Políticas de sostenibilidad

  • Política de sostenibilidad
  • Política ambiental del Grupo EPM
Programas y eventos

Programas y eventos

  • Innovate EPM
  • Innovar+
  • Programa ventures
  • Puertas abiertas EPM
Innovación y tecnología

Saber más de innovación

  • Estrategía de innovación
  • Centro de innovación emprendimiento y transformación digital

Ayuda menú de accesibilidad

Icon

Mostrar el contenido con alto contraste para personas con discapacidad visual.

Icon

Reducir el tamaño de la letra.

Icon

Restablecer el tamaño original de la letra.

Icon

Aumentar el tamaño de la letra.

Icon

Habilitar el audio para usuarios con discapacidad visual u otras necesidades parecidas.

Icon

Atención al cliente en lengua de señas.

Icon

Configurar el idioma del sitio web.

Ema Asesora Virtual

  • Atención en línea Atención en línea
  • Carrito de compra Carrito de compra
    1

Cuéntanos tu opinión

Noticias Proyecto Ituango Noticias Proyecto Ituango

Noticias Proyecto Ituango

  1. Institucional
  2. Proyectos
  3. Hidroituango
  4. Noticias Proyecto Ituango
  5. Con buzos expertos y dron se realizarán trabajos subacuáticos en Hidroituango

Con buzos expertos y dron se realizarán trabajos subacuáticos en Hidroituango

EPM es pionera en la región en la realización de trabajos mecánicos bajo condiciones subacuáticas

Fecha de publicación
2021-11-12 00:00
Titulo
Con buzos expertos y dron se realizarán trabajos subacuáticos en Hidroituango
Contenido

EPM es pionera en la región en la realización de trabajos mecánicos bajo condiciones subacuáticas



  • EPM es pionera en la región en la realización de trabajos mecánicos bajo condiciones subacuáticas.
  • Para las maniobras, los buzos expertos tendrán que sumergirse en el embalse de Hidroituango a 50 metros de profundidad.

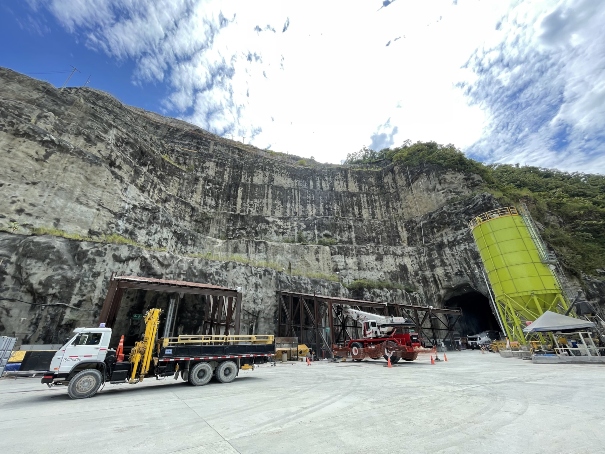

Los trabajos subacuáticos, una de las maniobras de ingeniería más complejas en la mitigación de los riesgos en el Proyecto Hidroeléctrico Ituango, iniciaron su primera fase, que consiste en la exploración del estado de las captaciones 1 a la 4, estructuras por donde ingresará el agua del embalse hasta las turbinas en la casa de máquinas para la generación de energía.



Jorge Andrés Carrillo Cardoso, gerente general de EPM, indicó que Hidroituango continúa con la ejecución de diversos trabajos en los frentes de obra, sobre todo de la central subterránea, con la meta de entrar a generar energía con sus dos primeras unidades en el segundo semestre de 2022.

Los trabajos subacuáticos, una actividad de extrema complejidad nunca vista en Colombia, se desarrollan bajo una técnica llamada buceo hiperbárico o de saturación. Con el apoyo de equipos especializados, buzos expertos instalarán unas compuertas o mamparos metálicos a 50 metros de profundidad en el embalse.

Alta tecnología

En esta primera fase de exploración, el principal objetivo es levantar los datos de los diseños que se necesitan para fabricar las compuertas o mamparos que se deben instalar en este punto. De igual forma, identificar el estado de los concretos de las conducciones o captaciones 1 y 2 que será por donde ingresará el agua hacia la casa de máquinas para generar la energía con las primeras unidades.

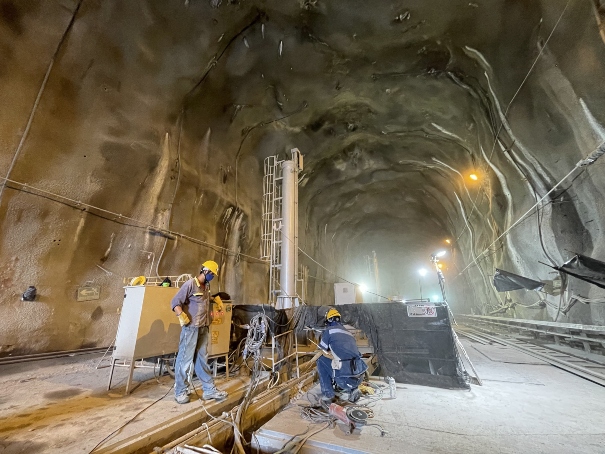

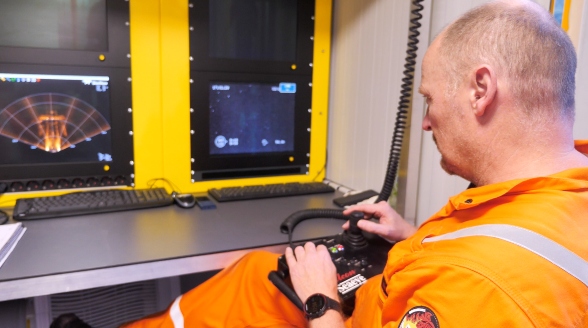

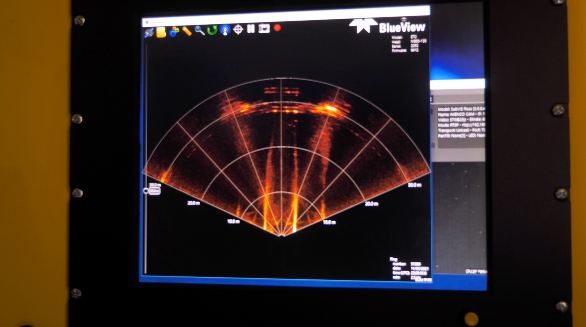

Esta fase se desarrolla gracias a la instalación de un equipo o drone subacuático no tripulado, dotado con diferentes instrumentos para poder llevar a cabo los escaneos e inspección de los túneles. Entre sus equipos se encuentran sonares que permiten tener la visibilidad necesaria debido a la oscuridad del embalse a esa profundidad; una pieza que mide la velocidad de las corrientes de flujo de agua e instrumentos que logran levantar modelos 3D, capaces de entregar las condiciones o estados de los concretos de los túneles y las rejas coladeras.

Adicionalmente, este drone proyecta las dimensiones para poder proceder con los análisis, diseños y fabricación de mamparos o compuertas metálicas que se instalarán próximamente en las captaciones para aislar el paso de agua y terminar algunas obras civiles. Durante la contingencia de 2018, este frente de trabajo quedó inundado.

Con el acompañamiento del equipo de profesionales de EPM, la empresa holandesa DCN Diving es la encargada de estos trabajos subacuáticos en sus dos fases. Esta compañía tiene una experiencia de 63 años en operaciones tanto oceanográficas como en embalses o centrales hidroeléctricas.

Importancia de estos trabajos

Los trabajos subacuáticos son de suma importancia para el Proyecto Hidroeléctrico Ituango, ya que permiten rehabilitar o recuperar inicialmente las condiciones hidráulicas de los túneles de captación del 1 al 4 en lo que será la entrada en operación de las primeras turbinas en los próximos años.

La segunda fase de estos trabajos, consistente en la ejecución, está previsto que inicie en marzo de 2022 con la movilización y arribo al Proyecto de aproximadamente 1.300 toneladas de equipos de DCN Diving desde Rotterdam en Holanda.

EPM avanza en la recuperación técnica de Hidroituango y en la disminución de los riesgos para las comunidades ubicadas aguas abajo de la presa. En su capacidad máxima de funcionamiento, será una central de generación que suministrará el 17% de la energía que Colombia necesita para seguir creciendo y aportar así al bienestar de millones de personas.

Compartir por WhatsApp Compartir por correo Descargar

Kit de prensa

  1. Fotografias
black
black
black
black
  1. 1
  2. 2
  3. 3
  4. 4
EPM

Líneas de contacto

Medellín y Valle de Aburrá

+57 604 44 44 115

Línea nacional gratuita

+57 01 8000 415 115

WhatsApp

302 300 01 15



Línea ética Contacto Transparente

Reporta actos indebidos de los funcionarios y/o contratistas de EPM



+57 01 8000 522 955

O haz tu reporte aquí

Ver todas las líneas de contacto

Oficinas de atención

Oficina principal: Edificio EPM

Carrera 58 # 42 - 125 Medellín, Colombia. Lunes a viernes 7:30 a.m. a 4:30 p.m. Jornada continua

Ver todas las oficinas



Disfruta nuestros espacios

  • Museo del Agua EPM
  • Biblioteca EPM
  • Fundación EPM
  • UVAs - Unidades de vida articulada
  • Eventos EPM

Más cerca de ti

  • Trámites y servicios
  • Preguntas frecuentes
  • Peticiones, quejas, reclamos y recursos (PQR'S)
  • Consulta de radicados

Enlaces de interés

  • Acerca de nosotros
  • Grupo EPM
  • Entidades reguladores de servicios públicos
  • Sistema de información y Gestión del Empleo Público SIGEP
  • Gobierno Digital

A un clic

APP Móvil EPM Estamos ahí

Descárgala aquí

Icon

Android

Icon

Apple

Correo corporativo

Notificaciones judiciales



Síguenos en:

  • Blog EPM
  • Facebook EPM
  • Instagram EPM
  • Twitter EPM
  • YouTube EPM
  • LinkedIn EPM
  • Spotify EPM
  • TikTok EPM
  • Aviso de privacidad y política de protección de datos personales
  • Términos y condiciones del sitio
  • Términos y condiciones aplicación móvil
  • Términos y condiciones envío de factura por WhatsApp
  • Mapa del sitio

EPM © Todos los derechos reservados 2024
