Subestación Industriales, que se construye en El Poblado, ya alcanza el 54 % de avance general
- Fecha de publicación
- 2025-12-03 00:00
- Contenido
-

- La construcción de los tres edificios de la subestación avanza en un 30 % y ya se han realizado 2.6 de los 5.2 kilómetros de redes subterráneas en el sector de El Poblado.
- Hasta ahora, todos los cierres en vías públicas son parciales, sin interrumpir completamente el flujo vehicular. En el proyecto se usa tecnología sin zanja para disminuir los impactos.
- La pavimentación provisional, que se realiza inmediatamente se cierra la brecha, garantiza la movilidad y seguridad en las vías, mientras se aplica el pavimento definitivo unas semanas después.
Medellín, miércoles 3 de diciembre de 2025 (@EPMestamosahi) | En su compromiso con el desarrollo y crecimiento de Medellín y la calidad de vida de sus habitantes, EPM avanza en la construcción de la subestación Industriales, que garantizará el suministro de energía eléctrica para el suroriente de Medellín en las próximas décadas.
“Esta obra marca un hito en América Latina, pues por primera vez una subestación encapsulada usará la tecnología Clean Air (aire limpio) para reducir la emisión de gases de efecto invernadero”, destacó Jorge Cerezo, gerente de Transmisión y Distribución de Energía de EPM.
Con avance del 54 %, la subestación Industriales se consolida como una obra estratégica para garantizar energía confiable en la comuna 14-El Poblado, priorizando la movilidad y el cuidado del entorno urbano durante su construcción. La infraestructura entrará en operación a finales de 2026 para responder al crecimiento actual y futuro del sector.
Tres datos clave
- La obra beneficiará a 37 mil usuarios actuales y futuros.
- La inversión es cercana a 124 mil millones de pesos.
- La obra es estratégica para el sector de El Poblado.

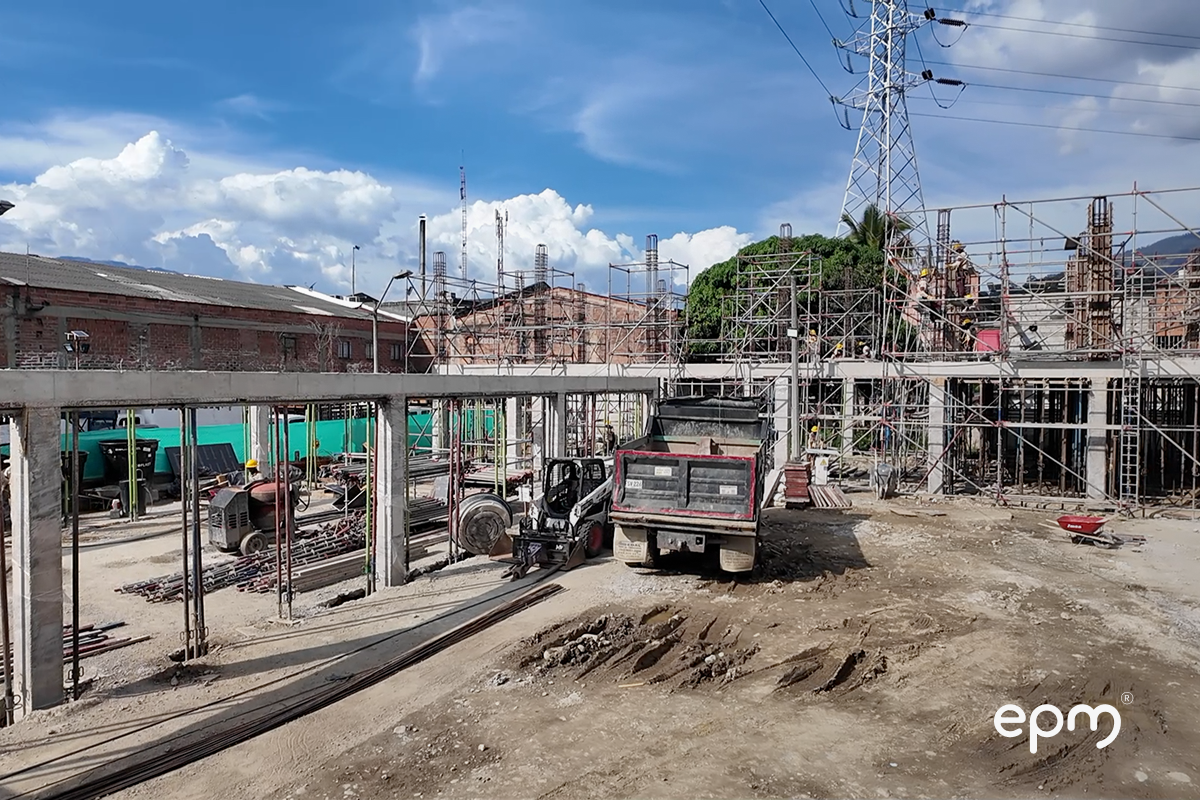

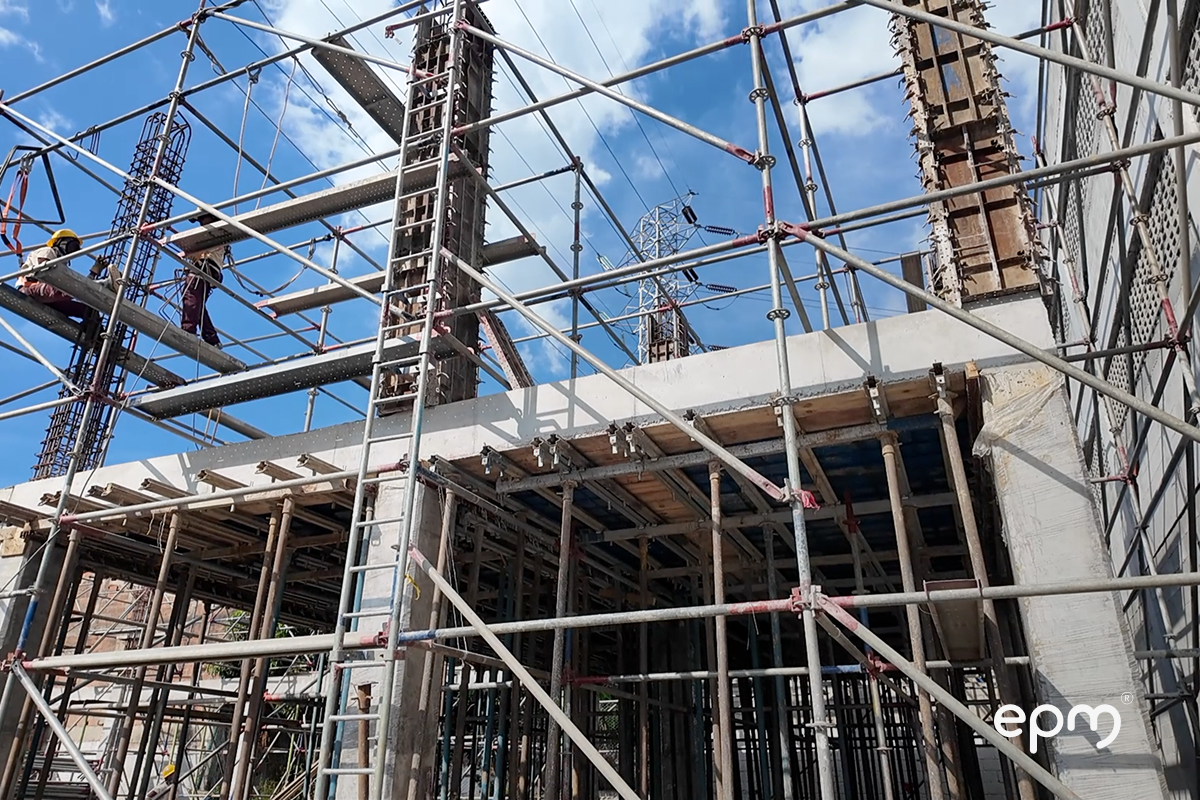

El progreso de la obra está soportado en las adquisiciones de equipos y materiales requeridos, la finalización de la ingeniería de diseño, la obtención de licencia ambiental, licencia de construcción y demás permisos necesarios. Así mismo, la construcción de la subestación alcanza un 30 % de la obra proyectada y de los 5.2 kilómetros de redes canalizadas que deben construirse ya hay 2.6 kilómetros finalizados.
Con la comunidad
La reducción de impactos en la construcción de estas redes (necesarias para llevar energía a la comunidad) en diferentes sectores de la Comuna 14 -El Poblado ha sido uno de los desafíos más importantes para EPM. Por esta razón los cierres viales requeridos se realizan bajos las siguientes premisas:
- Hasta ahora, todos los cierres en vías públicas son parciales, no interrumpen completamente el flujo vehicular y muchos de ellos son solo durante el día.
- Todos los cierres son socializados previamente con la comunidad y están correctamente señalizados.

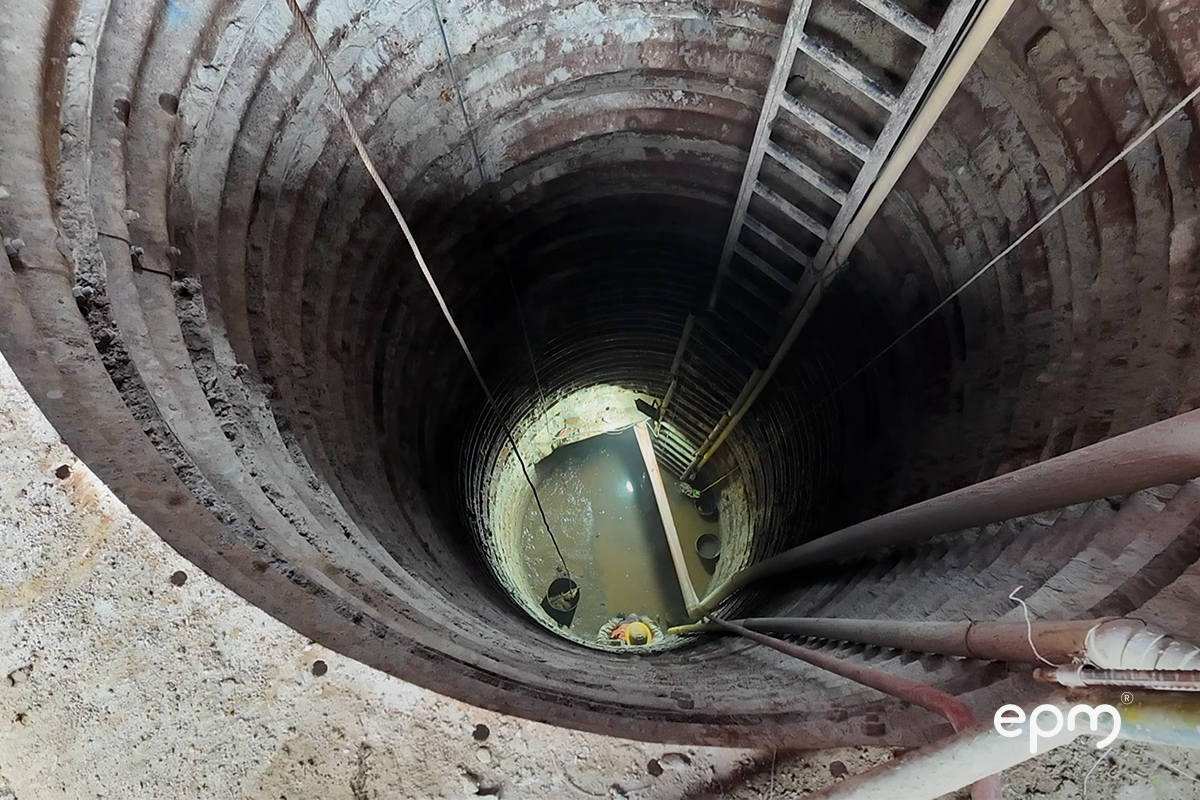

- Con el propósito de no impactar vías arteria, se implementa tecnología sin zanja (túnel linner) para realizar los trabajos bajo tierra, sin generar cierres.
- El cierre diario de las brechas y la pavimentación provisional que se realiza inmediatamente evita que el material particulado se esparza por la zona.
- Los puntos en los que se construyen cámaras o se instalan pozos están ubicados en vías amplias, en las que, a pesar del cierre parcial de varias semanas, pueda garantizarse la movilidad.
