Saltar
  • Transparencia y acceso información pública
  • Atención y servicios a la ciudadanía
  • Participa
  • i
  • A-
  • A
  • A+

Institucional
Institucional
  • Clientes y Usuarios
  • Proveedores y Contratistas
  • Inversionistas
  • Gente EPM
  • Institucional
  • Sobre EPM
    • Conoce sobre EPM
    • Nuestras plantas
  • Sostenibilidad
    • Medio ambiente
    • Gestion de sostenibilidad
  • En comunidad
  • Proyectos
    • Conoce los proyectos
    • Hidroituango
    • Proyectos en el territorio
    • Desmontaje del parque eólico Jepírachi
  • Sala de prensa
  • Innovación
    • Programas y eventos
    • Innovación y tecnología
  • Vinculaciones publicitarias
  • Transparencia y acceso información pública
  • Atención y servicios a la ciudadanía
  • Participa
Transacciones rápidas
Conoce sobre EPM

Saber más sobre EPM

  • Quienes somos
  • Servicios
  • Medios de comunicación
Nuestras plantas

Plantas de EPM

  • Plantas de energía
  • Plantas de agua
Medio ambiente

Saber más de sostenibilidad

  • Gestión ambiental
  • Desempeño ambiental EPM
Políticas de sostenibilidad

Políticas de sostenibilidad

  • Política de sostenibilidad
  • Política ambiental del Grupo EPM
Programas y eventos

Programas y eventos

  • Innovate EPM
  • Innovar+
  • Programa ventures
  • Puertas abiertas EPM
Innovación y tecnología

Saber más de innovación

  • Estrategía de innovación
  • Centro de innovación emprendimiento y transformación digital

Ayuda menú de accesibilidad

Icon

Mostrar el contenido con alto contraste para personas con discapacidad visual.

Icon

Reducir el tamaño de la letra.

Icon

Restablecer el tamaño original de la letra.

Icon

Aumentar el tamaño de la letra.

Icon

Habilitar el audio para usuarios con discapacidad visual u otras necesidades parecidas.

Icon

Atención al cliente en lengua de señas.

Icon

Configurar el idioma del sitio web.

Ema Asesora Virtual

  • Atención en línea Atención en línea
  • Carrito de compra Carrito de compra
    1

Cuéntanos tu opinión

Noticias y novedades Noticias y novedades

Noticias y novedades

  1. Institucional
  2. Sala de prensa
  3. Noticias y novedades
  4. EPM taponó definitivamente el túnel de desviación derecho de Hidroituango

EPM taponó definitivamente el túnel de desviación derecho de Hidroituango

Fecha de publicación
2024-09-19 00:00
Contenido

  • Este hito, que se cumplió el jueves 19 de septiembre, representa más seguridad para las comunidades y la central hidroeléctrica
  • Hidroituango tenía un avance constructivo del 93,10 % al finalizar agosto
  • La central genera hoy 1.200 MW de energía limpia y renovable para el país

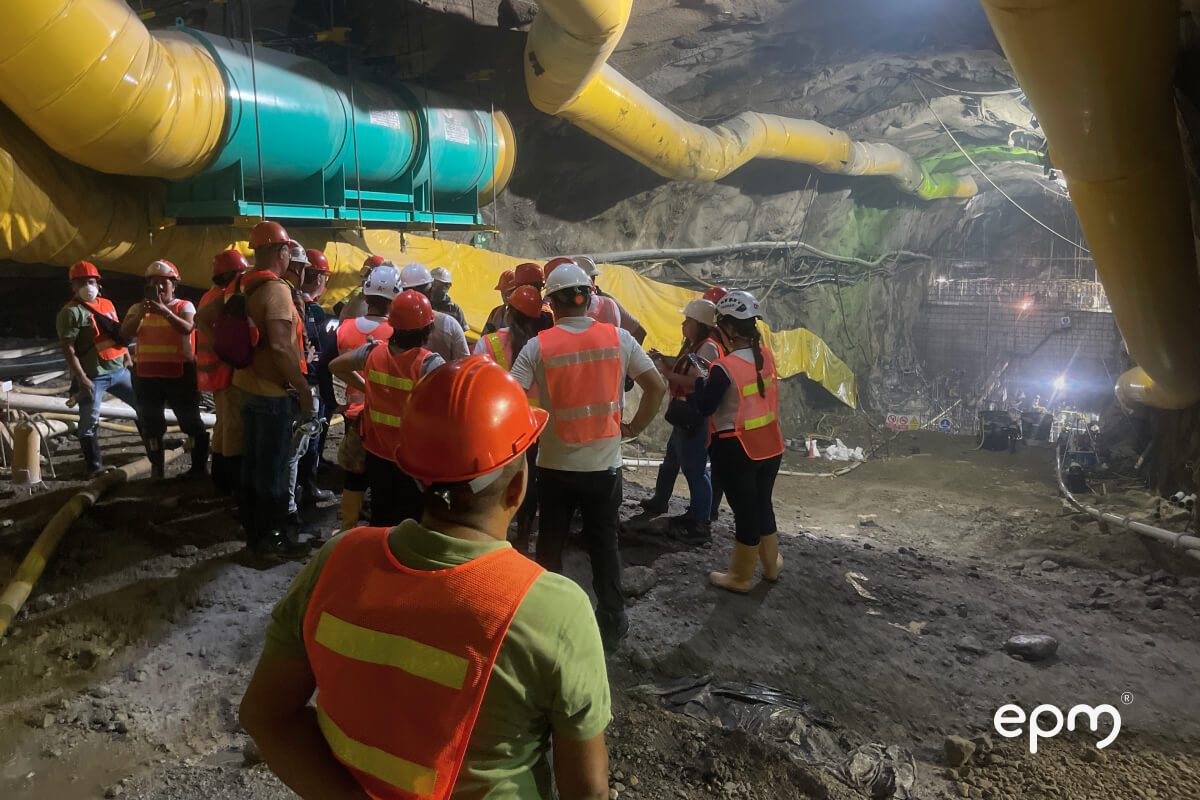

Central Hidroituango, jueves 19 de septiembre de 2024 (@EPMestamosahi) | EPM alcanzó un nuevo hito para la seguridad y el avance constructivo del proyecto hidroeléctrico Ituango, al lograr este jueves 19 de septiembre el taponamiento definitivo del túnel de desviación derecho, estructura que generó la emergencia aguas abajo de la presa el 12 de mayo de 2018. Este logro es un paso importante para la disminución de los riesgos generados por la contingencia.

“EPM aplicó toda su capacidad y experiencia para el cierre del túnel de desviación derecho, con una ingeniería inédita en el mundo, tecnología de punta e innovadora, que hoy se convierte en conocimiento y aprendizaje valioso para su aplicación en otras obras de infraestructura. Queremos agradecer a todas las personas, organizaciones, contratistas y nuestros funcionarios que nos acompañaron en este hito”, indicó John Maya Salazar, gerente general de EPM.

Por su parte, el alcalde de Medellín y presidente de la Junta Directiva de EPM, Federico Gutiérrez Zuluaga, dijo que “Colombia necesita más proyectos como este. La pregunta de fondo es ¿después de Hidroituango qué sigue? No hay proyectos de esta escala estructurados. El país necesita soberanía energética y hay que apostarles a más proyectos con temas de transición energética y energías renovables, pero no se puede abandonar la generación a través de hidro. Estas hidroeléctricas permiten que Colombia esté entre las seis matrices energéticas más limpias del mundo”.

Tecnología e ingenio

El taponamiento definitivo del túnel de desviación derecho fue todo un reto para la ingeniería de EPM y las empresas contratistas de Hidroituango. Durante la obra, se modelaron todos los diseños con la Universidad de Utah, Estados Unidos.

Con EPM, la compañía Schrader Camargo, encargada de la terminación de las obras civiles en esta zona del proyecto, aplicaron diversos métodos y soluciones técnicas para desviar las aguas del túnel derecho a la descarga intermedia y, con esto, se pudo entrar a trabajar en seco para la construcción del monumental tapón de concreto.

En la intervención, se instalaron 63 micropilotes y se lanzaron 107.653 esferas de material epóxico y 106 toneladas de material plástico con mezcla de concreto y otro tipo de sedimento con diferentes espesores. Al concluir este trabajo de alta ingeniería, en condiciones secas y seguras, se pudo ingresar al túnel de desviación derecho con cuadrillas y maquinaria para construir el pretapón y tapón definitivo de concreto.

El túnel se selló definitivamente con un tapón de concreto de 33 metros de longitud, 14 metros de ancho y 25 metros de altura (en forma de herradura). Teniendo en cuenta las condiciones, esta obra es una hazaña en materia de ingeniería para la construcción de centrales hidroeléctricas.

En el contexto, el túnel de desviación derecho tuvo un taponamiento natural en 2018 y, posteriormente, sufrió un destaponamiento por donde salieron alrededor de 5.000 m3/s de agua.

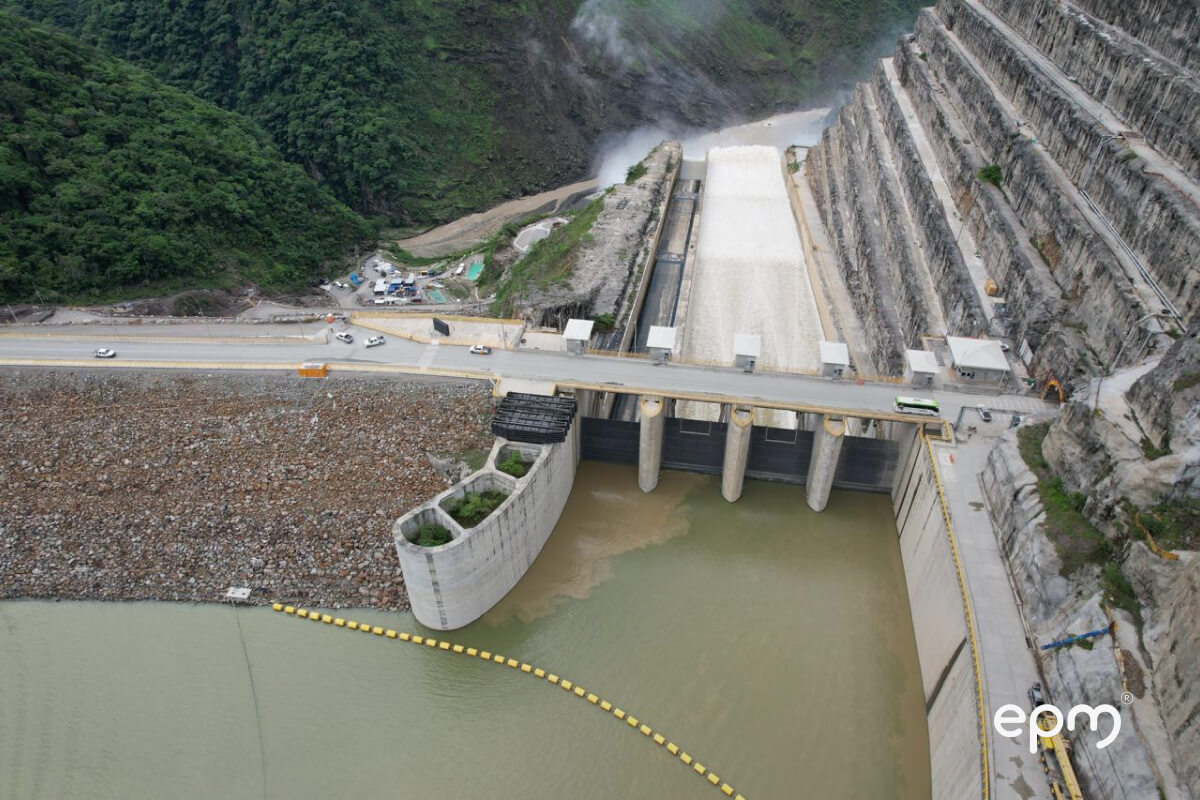

Avance constructivo de Hidroituango

Al finalizar agosto de 2024, el proyecto registraba un avance constructivo del 93,10 %. Actualmente, se adelantan obras civiles, demolición, estabilización e inyecciones y vaciados de concretos en la zona sur de la casa de máquinas, que comprende la etapa 2 de Hidroituango, con la construcción de las unidades de generación 5,6,7 y 8. Hoy operan las unidades 1,2,3 y 4, con una generación de 1.200 megavatios de energía limpia y renovable para toda Colombia.

De otra parte, después de más de dos años de actividades continuas finalizaron los trabajos subacuáticos, que permitieron la rehabilitación de las condiciones hidráulicas de los túneles de captación 2,3 y 4, estructuras que conducen el agua desde el embalse hasta las turbinas de generación de energía en la casa de máquinas. Estas labores incluyeron el traslado desde Croacia de tres tapones hidromecánicos, cada uno de 100 toneladas de peso, en otro hito en la operación logística internacional de EPM.

Con Hidroituango, EPM contribuye a la estabilidad energética del país y su desarrollo económico, con energía limpia que aporta a la calidad de vida de los colombianos.

EPM. Por la seguridad energética de Colombia, estamos ahí



Kit de prensa

  1. fotografias
EPM taponó definitivamente el túnel de desviación derecho de Hidroituango
EPM taponó definitivamente el túnel de desviación derecho de Hidroituango
EPM taponó definitivamente el túnel de desviación derecho de Hidroituango
EPM taponó definitivamente el túnel de desviación derecho de Hidroituango
EPM taponó definitivamente el túnel de desviación derecho de Hidroituango
EPM taponó definitivamente el túnel de desviación derecho de Hidroituango
EPM taponó definitivamente el túnel de desviación derecho de Hidroituango
EPM taponó definitivamente el túnel de desviación derecho de Hidroituango
  1. EPM taponó definitivamente el túnel de desviación derecho de Hidroituango 1
  2. EPM taponó definitivamente el túnel de desviación derecho de Hidroituango 2
  3. EPM taponó definitivamente el túnel de desviación derecho de Hidroituango 3
  4. EPM taponó definitivamente el túnel de desviación derecho de Hidroituango 4
  5. EPM taponó definitivamente el túnel de desviación derecho de Hidroituango 5
  6. EPM taponó definitivamente el túnel de desviación derecho de Hidroituango 6
  7. EPM taponó definitivamente el túnel de desviación derecho de Hidroituango 7
  8. EPM taponó definitivamente el túnel de desviación derecho de Hidroituango 8
Compartir por WhatsApp Compartir por correo Descargar
EPM

Líneas de contacto

Medellín y Valle de Aburrá

+57 604 44 44 115

Línea nacional gratuita

+57 01 8000 415 115

WhatsApp

302 300 01 15



Línea ética Contacto Transparente

Reporta actos indebidos de los funcionarios y/o contratistas de EPM



+57 01 8000 522 955

O haz tu reporte aquí

Ver todas las líneas de contacto

Oficinas de atención

Oficina principal: Edificio EPM

Carrera 58 # 42 - 125 Medellín, Colombia. Lunes a viernes 7:30 a.m. a 4:30 p.m. Jornada continua

Ver todas las oficinas



Disfruta nuestros espacios

  • Museo del Agua EPM
  • Biblioteca EPM
  • Fundación EPM
  • UVAs - Unidades de vida articulada
  • Eventos EPM

Más cerca de ti

  • Trámites y servicios
  • Preguntas frecuentes
  • Peticiones, quejas, reclamos y recursos (PQR'S)
  • Consulta de radicados

Enlaces de interés

  • Acerca de nosotros
  • Grupo EPM
  • Entidades reguladores de servicios públicos
  • Sistema de información y Gestión del Empleo Público SIGEP
  • Gobierno Digital

A un clic

APP Móvil EPM Estamos ahí

Descárgala aquí

Icon

Android

Icon

Apple

Correo corporativo

Notificaciones judiciales



Síguenos en:

  • Blog EPM
  • Facebook EPM
  • Instagram EPM
  • Twitter EPM
  • YouTube EPM
  • LinkedIn EPM
  • Spotify EPM
  • TikTok EPM
  • Aviso de privacidad y política de protección de datos personales
  • Términos y condiciones del sitio
  • Términos y condiciones aplicación móvil
  • Términos y condiciones envío de factura por WhatsApp
  • Mapa del sitio

EPM © Todos los derechos reservados 2024
